12月6日,隨著最后一榀鋼內筒在210米高空平穩嵌入預定基座,“寧湘直流”配套調峰電源寧夏騰格里中衛電廠4×660兆瓦機組擴建工程取得標志性進展。該項目采用全國首創懸掛式四管集束煙囪,歷時85天攻堅實現鋼內筒全線安全精準高效提升就位,為國內大型火電廠煙囪建設提供了新的技術路徑。

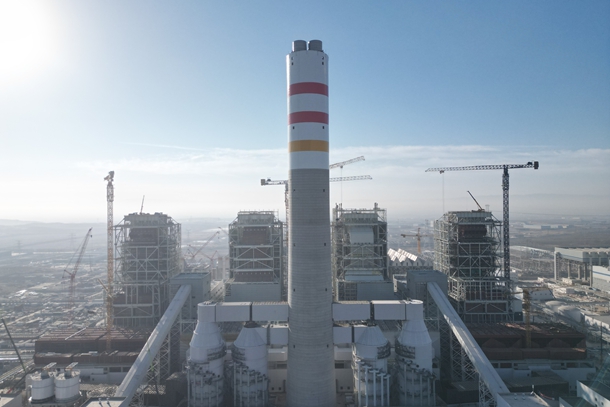

圖為寧夏騰格里中衛電廠4×660兆瓦機組擴建工程煙囪區域全景圖
“寧湘直流”工程是寧夏至湖南±800千伏特高壓直流工程,是我國首條獲批的以輸送“沙戈荒”風電光伏大基地新能源為主的特高壓輸電通道,是推進能源綠色轉型、實現‘雙碳’目標的重要舉措。國能寧夏電力中衛電廠4×660MW機組作為“寧湘直流”配套調峰電源,肩負著新型電力系統示范項目建設重任、肩負著“沙戈荒”大基地開發的重任、肩負著國家能源集團在寧發展的重任。
該項目煙囪鋼內筒單筒高210米、直徑7.5米,采用高性能鈦鋼復合板制造,四根鋼內筒總重約1968噸,其“懸掛式”創新設計與“四管集束”的整體構型,決定了項目設計與施工難度均居國內前列。四管集束結構不僅要承載自身千鈞重量,還需具備抵御極端工況的卓越強度、嚴密封性與超強耐蝕能力。面對超高空、大噸位、多體同步的施工挑戰,項目團隊構建起全方位網格化精準管控體系,開展多輪專家論證并運用BIM技術開展全流程數字模擬,化解潛在風險,首創“鋼索式液壓提升裝置整體提升倒裝法”,集成16臺200噸級液壓提升裝置于195米高空平臺協同作業,同時依托融合高清視頻、應力傳感與激光測距的數字監測系統實現毫米級調控,搭配完備應急預案,最終實現多管接口精準對接、四套系統同步吊裝,焊縫間隙、同心度等關鍵指標全面優于設計標準。
作為“寧湘直流”能源輸送體系的重要調峰電源節點,該項目不僅為“沙戈荒”大基地綠電外送提供的穩定支撐,更是落實國家“雙碳”目標的典型實踐。項目投運后,將為“寧湘直流”外送通道提供堅實的電力保障,對深化東中西部跨區域能源協作、促進區域能源供需平衡具有深遠且重大的意義。
