盛夏的川西高原,機器轟鳴,黨旗高揚。
“距離下閘蓄水只剩不到1個月,咱們更要打起十二分精神,全面梳理堵點、難點、痛點,務必打贏這場蓄水發電攻堅戰!”8月25日,大渡河金川水電站112米高的大壩上,鏗鏘誓言伴著獵獵黨旗,回蕩在海拔2200米的川西高原。

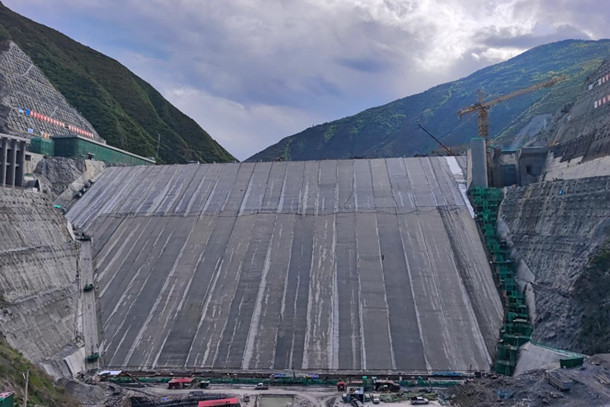

圖為金川水電站大壩
2025年是金川水電站實現投產發電目標的決勝之年。大渡河金川公司以黨支部攻堅競賽為載體,堅持“黨旗所指,行動所向”,穩步推進工程建設、機電設備安裝、生產準備籌備等各項重點工作,工區面貌日新月異,安全、質量可控在控,正朝著實現全年“三投”目標加油沖刺。
上下同心聚合力
高質量發展需要高質量黨建來引領,該公司黨委把支部攻堅競賽作為2025年重點工作,召開黨的建設領導小組會進行攻堅部署,強調各支部要抓住問題關鍵,在各自領域勇挑重擔、堅守擔當、探索破局,形成具有“金川特色”的支部攻堅成果。
項目建設千頭萬緒,點多面廣戰線長,所屬8個黨支部抓住下閘蓄水、投產發電這個“牛鼻子”,圍繞工程建設、征地移民、送出工程、生產準備等重點任務確立各自的攻堅競賽項目,找準制約因素,聚焦堵點痛點,明確目標節點,迅速組建隊伍開展攻堅。同時,在攻堅中創新融入勞動競賽,確立進度、質量等考核指標,扎實推進工程建設進程。
大型工程項目建設,安全是底線,更是一票否決的指標。該公司安全環保黨支部針對項目施工環境復雜、風險點多的特點,采取“監控+不定期巡查”的方式,深入工區每個角落,細心查看大壩面板澆筑、溢洪道施工、地下廠房洞室混凝土澆筑、生態魚道澆筑等重點施工部位,全面辨識出高處墜落、物體打擊等各類風險點,建立起詳細的風險辨識庫,為日常安全檢查提供了“精準導航”。通過集中突擊攻堅,編制完成《金川水電站工程施工安全風險清單》,成功取得安全生產標準化一級達標認證,安全管理體系實現標準化升級。截至2025年8月,編制49份風險評估報告,開展10輪專項整治行動清除安全隱患積弊,完成153項問題整改銷賬,實現安全生產超2400天。

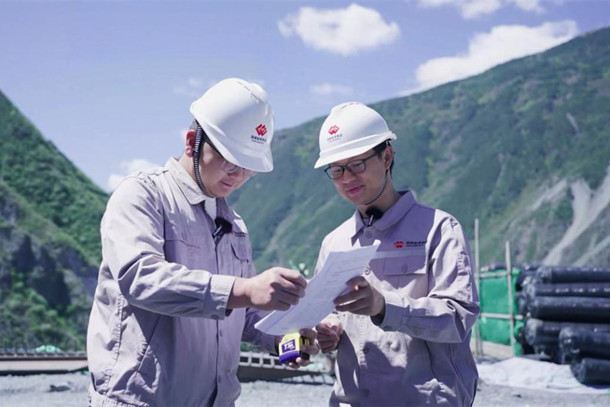

圖為金川水電站黨員現場排查
人心齊方能使泰山移。該公司黨委在調動各方積極性、充分凝聚力量方面下了大功夫,與地方政府、參建單位黨組織進行黨建聯建共建,破除互不隸屬的“壁壘”,一體化推進安全生產、質量監督、綠色發展等各項工作落實。今年以來,各黨支部與地方、參建單位黨組織開展了10余次支部共建活動,深化了黨建工作,推動了項目進展?!斑@次主題黨日活動的形式很新穎,通過聯合到廠房安裝間、大壩面板等關鍵施工部位開展質量安全檢查,重點領域風險隱患排查整治工作效率得到顯著提升?!彼娖呔纸鸫椖拷浝聿苛喂f道。
一線攻堅破難題
金川水電站大壩建設在最大厚度65米的深厚覆蓋層上,是目前國內深厚覆蓋層上在建最高面板堆石壩,廠房更是國內同等規模地下廠房地質條件最復雜的工程之一。面對如此苛刻的施工環境,該公司樞紐工程黨支部成立“大壩先鋒黨員突擊隊”,著力解決復雜地質條件下大壩穩定這一世界級難題。突擊隊跑現場、查資料,在基坑里反復試驗、對方案反復優化,經過多達上百次的驗證,最終決定采用砂層透鏡體換填、強夯和固結灌漿相結合的處理方法,找到了破解難題的“鑰匙”。
大壩面板是保障大壩安全運行的關鍵結構,起著擋水防滲、防侵蝕、防變形等重要作用,直接關系到工程運行安全和使用壽命。樞紐工程黨支部黨員主動請纓,全過程旁站施工工序及安全監督,對來料、澆筑、振搗、養護等每個環節都嚴格檢查,尤其是面板分縫止水關鍵工序,創新采用“四方聯驗+開倉會審+全程旁站”三重保險機制,保證了面板質量,提前11天完成大壩面板澆筑目標任務?!拔覀儤屑~工程單元工程合格率100%,優良率96.27%,是首個納入中國施工企業管理協會和中國電力建設企業協會全過程質量控制咨詢的水電項目,2次工程質量評價優良?!?8歲的專責劉潤介紹道。
離投產發電目標越來越近了,如何高質量、高效率開展機組、主變等設備安裝,該公司機電物資黨支部用行動給出了答案。金川水電站機組轉子起吊總重約570噸,是機組最重的起吊設備,也是機電安裝工程最為復雜的工序之一,在首臺機組——4號機組吊裝中,該黨支部把主題黨日活動搬到轉子吊裝現場,與參建單位黨支部聚力攻堅,對吊裝流程、安全監控、應急措施等進行詳細部署,明確人員分工及職責,高標準完成了首臺轉子吊裝這一標志性節點,較集團目標提前75天告捷。

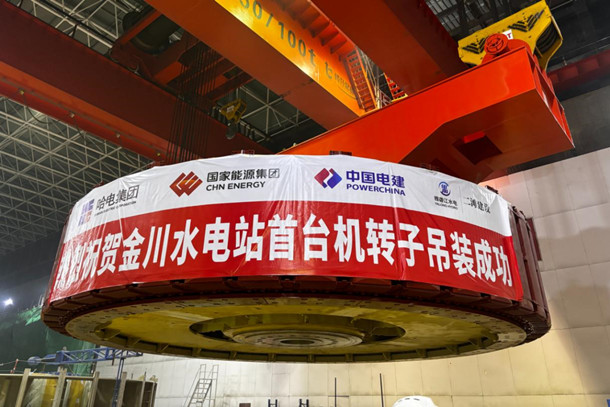

圖為金川水電站4號機組轉子吊裝現場
“2025年黨支部攻堅競賽開展以來,我們高質量完成了大壩面板混凝土澆筑、溢洪道結構混凝土澆筑、首臺機組主體結構安裝、G248復建公路工程約20公里全線貫通……”該公司黨委書記掰著手指頭一一細數。
建管融合提質效
在水電工程建設領域,長期存在“重建設、輕運營”,建設與運行需求不匹配,甚至遺留一系列問題,導致接機運行后不斷整改、優化,為前期設計、建設的疏漏“買單”。該公司黨委打破“建設歸建設、運行歸運行”的割裂狀態,在生產準備中以支部攻堅競賽為抓手,探索“建設服務運行、運行指導建設”的融合路徑,將“建管合一”從理念轉化為扎實行動,努力實現建管無縫交接,確保完美接機。
“‘建管合一’不是簡單的‘建設+運行’,而是要把運行需求貫穿建設全流程,讓建設成果適配長期運行?!痹摴军h委在生產準備之初,就明確了攻堅方向。生產準備人員配置到位后,生產準備和機電物資兩個黨支部成立“建管融合黨員攻堅隊”,由經驗豐富的運行骨干黨員與機電安裝黨員共同組成,從工程建設中期就深度介入,比行業常規介入時間提前了近10個月。黨員攻堅隊全程參與設備選型、采購安裝、系統布局、工藝設計、檢測驗收等關鍵環節,累計提出669條優化建議,其中645條被采納實施。
距離接機發電不到60天了,黨支部組織黨員每天駐點施工現場,跟蹤設備安裝調試。黨員小吳原本是機電物資黨支部的技術骨干,經過運行班組的歷練,他在4號機組水輪機導葉安裝階段及時發現間隙調整參數與運行規程不符,立即上報公司并協調整改,避免了投產后可能出現的機組振動隱患。“建設時多一份細心,運行時就少一份操心,現在看到設備就像看到‘老朋友’,知道它‘脾氣’如何,以后運行起來更有底氣?!毙歉锌?。

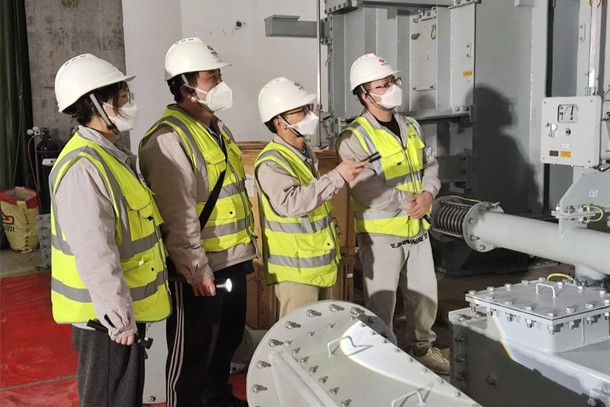

圖為金川公司運行維護人員跟蹤機電設備安裝
同時,該公司在生產準備過程中,創建生產準備數據資料共享平臺,建立以工作組和專業組相結合的共享平臺過程管控更新機制,實現生產準備過程相關數據資料、信息和業務的集中化、可視化、共享化、過程化管理,讓生產準備“看得見、摸得著、管得清”。這種“黨建引領、建管互融”的模式,正成為沖刺“三投”目標的又一重要引擎,讓每一分建設投入都轉化為長期運行的效益動能。
黨旗指引方向,使命呼喚擔當。大渡河金川公司的每一步進展、每一項成績都踐行著“社會主義是干出來的”偉大號召,都彰顯著黨支部攻堅競賽的成效,都凝聚著廣大黨員和全體建設者的智慧和汗水。在鮮紅黨旗下,該公司正全力沖刺2025年三臺機組投產發電目標,奮力書寫新時代能源事業新篇章。
